以瓶颈为中心多层次负荷集成的订单交货期预测方法

  • 打印
  • 收藏
收藏成功


打开文本图片集

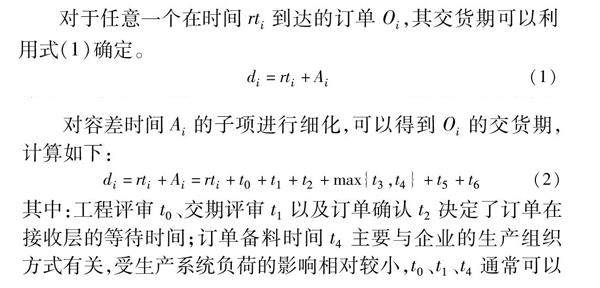

摘 要:针对MTO(make-to-order)生产环境下的订单交货期预测问题,提出了一种集成订单接收、订单投放与车间调度等多层次负荷,以瓶颈为中心的订单交货期预测(bottleneck driven due-date forecasting,BDDF)方法。该方法先根据订单是否通过瓶颈,分类估计“鼓链”与“非鼓链”订单在不同层次的负荷,同时利用Little’s法则估计各个层次的通过时间,求和得到订单的交货期。(剩余12443字)
