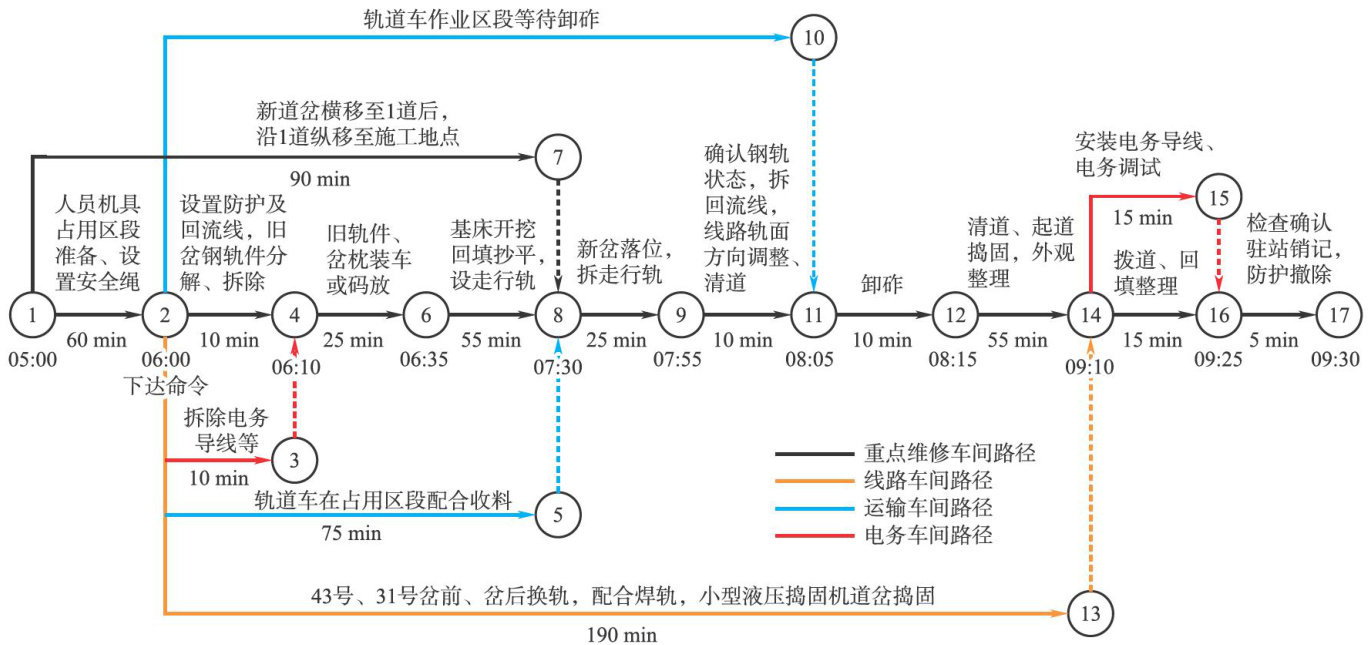

摘要:更换道岔是工务系统最复杂的施工项目之一,过去施工主要依靠人工,近年来随着挖掘机、轨道车、小型液压捣固机等机械的运用,施工组织流程、工序时间节点、质量标准等均发生了较大的改变,但并没有形成固定的模式和标准。本文总结近十年来徐州工务段通过机械更换单开道岔的施工经验,确定了施工组织流程和各工序关键时间节点,明确了各环节质量标准,同时介绍了大型机械使用和工机具创新应用。(剩余4977字)
