双侧壁导坑法不同开挖顺序对隧道施工期稳定性的影响

打开文本图片集

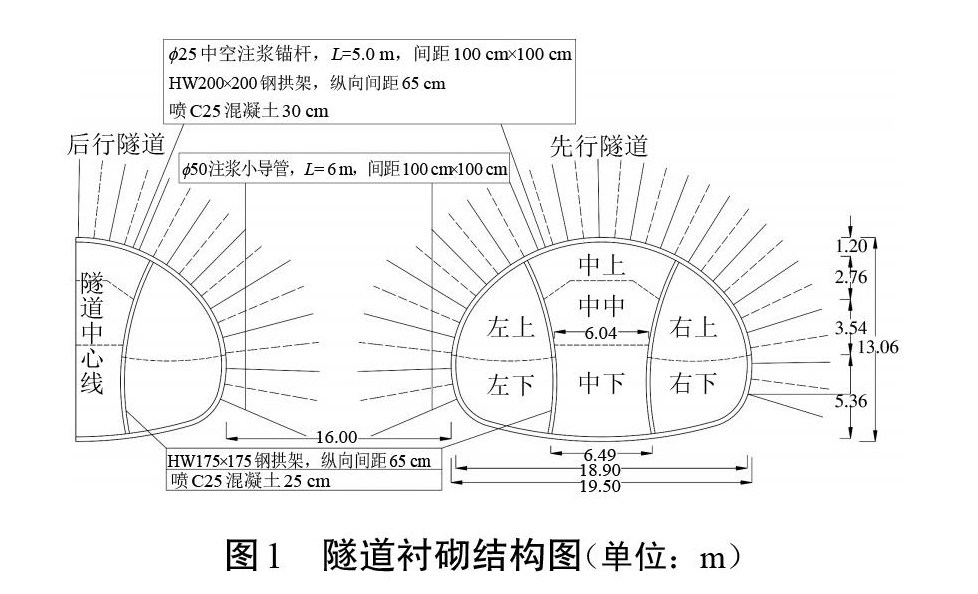

摘 要:双侧壁导坑法不同开挖顺序对特大断面浅埋小净距隧道施工期稳定性的影响已成为研究热点。以采用双侧壁导坑法进行施工的柳州市某隧道项目为工程背景,通过ABAQUS有限元软件建立二维模型,重点分析了4种不同开挖顺序下隧道围岩的应力、位移变化规律。结果表明:先开挖浅埋侧隧道导洞,施工偏压方向由深埋侧指向浅埋侧,与地形偏压方向一致,加剧了隧道的偏压效应以及地表沉降量,即先开挖深埋侧隧道导洞更为合理;先开挖隧道侧导洞约可减少25%的拱顶、地表沉降量,即有效抑制了支护结构及围岩的位移变化量。(剩余10403字)
