旭龙水电站施工总布置规划设计及评价

  • 打印
  • 收藏
收藏成功


打开文本图片集

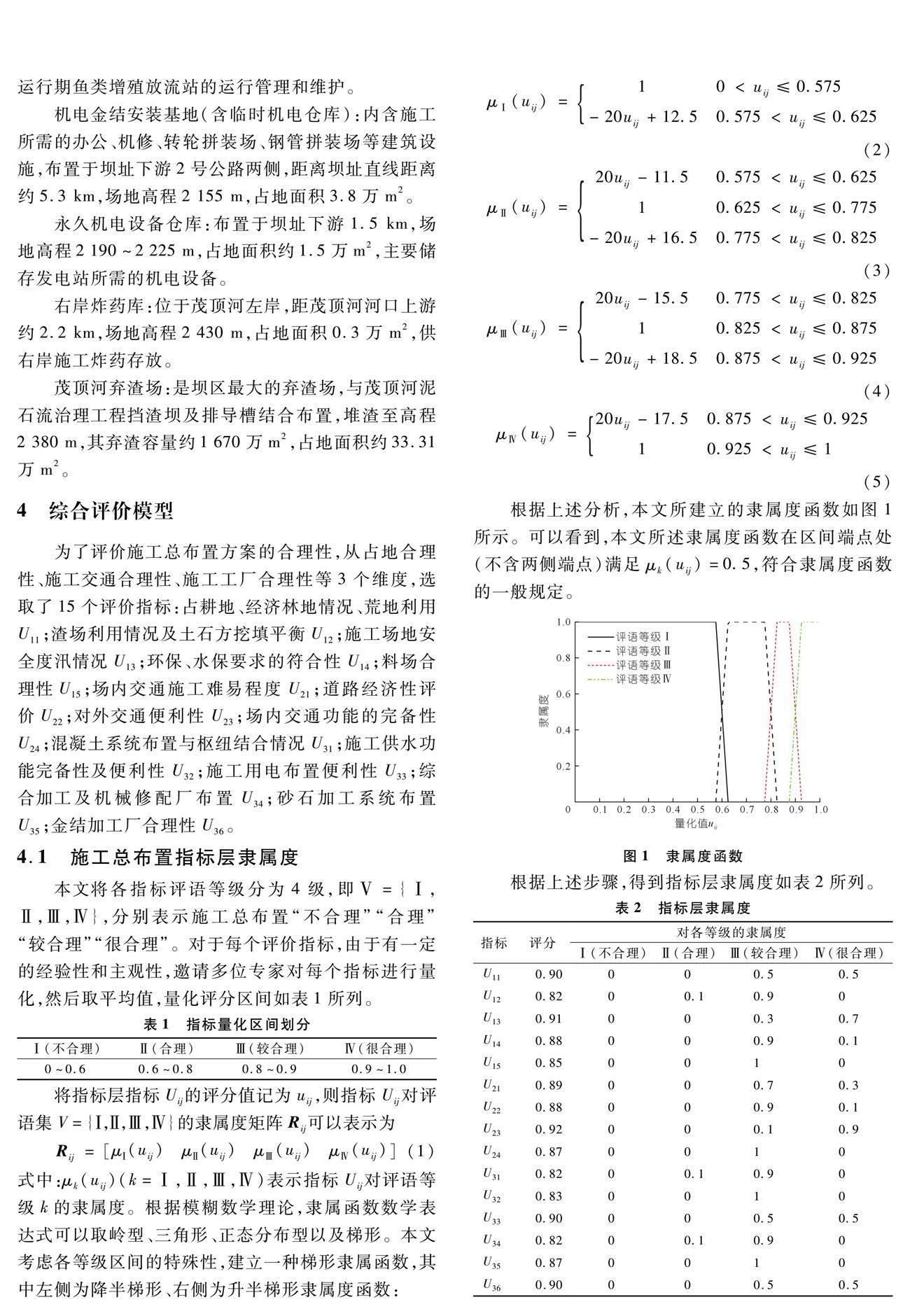

摘要:金沙江旭龙水电站坝址区地质构造复杂,地形险峻,对施工总布置规划提出诸多挑战。从施工总布置的合理性、安全性、环境友好性等角度出发,将施工区分为左岸上游施工区、左岸下游施工区、右岸上游施工区和右岸下游施工区4个区域。为了评价施工总布置方案的合理性,从占地合理性、施工交通合理性、施工工厂合理性等3个维度,选取了15个评价指标,基于层次分析法和模糊数学理论建立了多维度、多层次针对水电站的施工总布置二级综合评价模型。(剩余8592字)
