乌东德高拱坝坝身不设底孔生态泄水技术与实践

  • 打印
  • 收藏
收藏成功


打开文本图片集

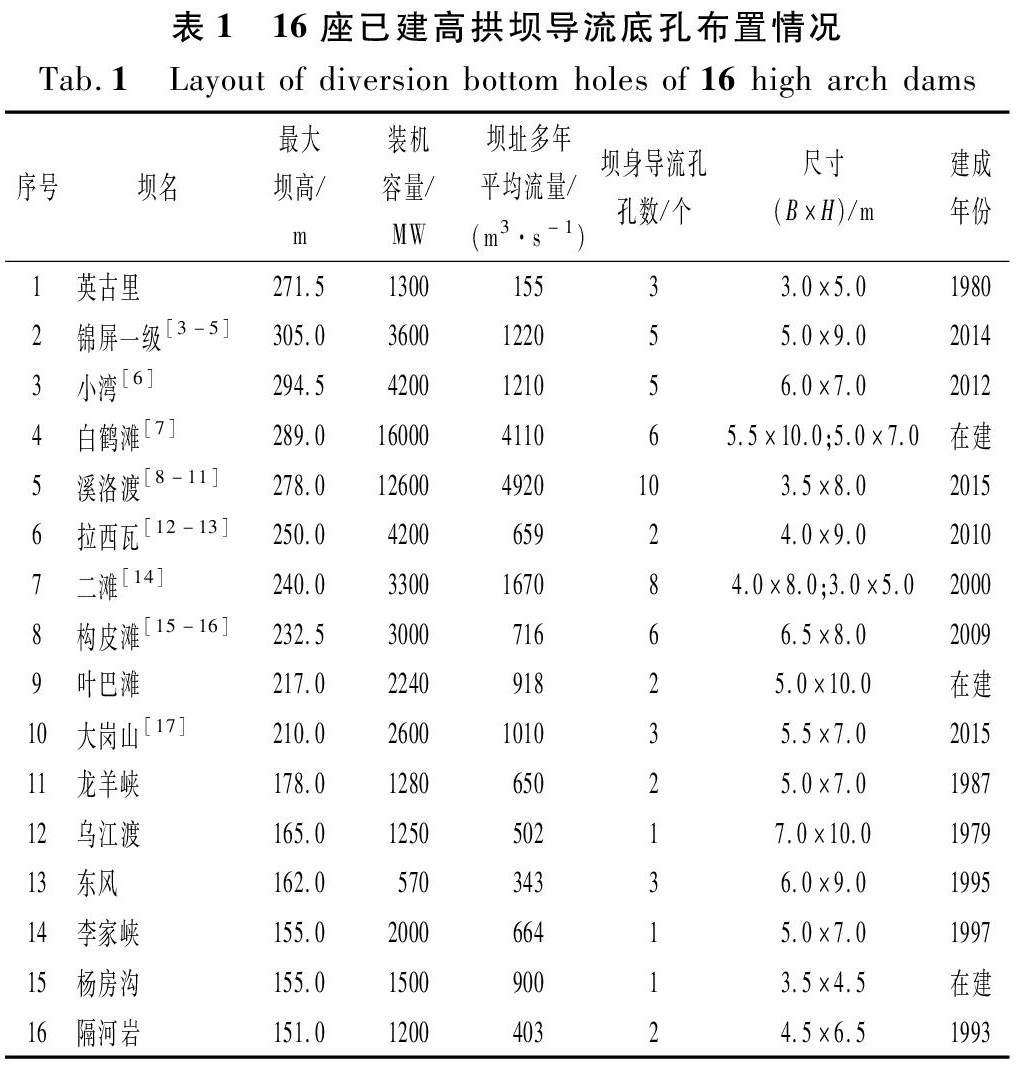

摘要:乌东德水电站建设之前,国内外高拱坝一般采用坝身设置底孔解决下闸蓄水期生态泄水问题,但坝身设置底孔将使坝体结构和受力变得复杂,且占用大坝浇筑直线工期,投资大、经济性差,部分工程设置底孔仍存在坝址断流、下游脱流等问题。针对坝身设置底孔解决下闸蓄水期生态泄水问题存在的上述不足,依托乌东德水电站工程,采用工程调研、水力学计算和水工模型试验相结合的研究手段,通过4个实体模型、19种方案、157组试验,研究形成了200~300 m级特高拱坝坝身不设底孔导流技术体系,使乌东德高拱坝成为中国年均流量大于150 m3/s的大江大河上已建坝高超过150 m的16座高拱坝中,唯一一座坝身不设底孔的高拱坝,电站初期蓄水期连续生态泄水流量达到400~1 587 m3/s,实现了初期蓄水期向下游连续大流量供水。(剩余4996字)
