杨房沟水电站拱坝9号横缝二次张开原因及处理措施研究

  • 打印
  • 收藏
收藏成功


打开文本图片集

摘要:

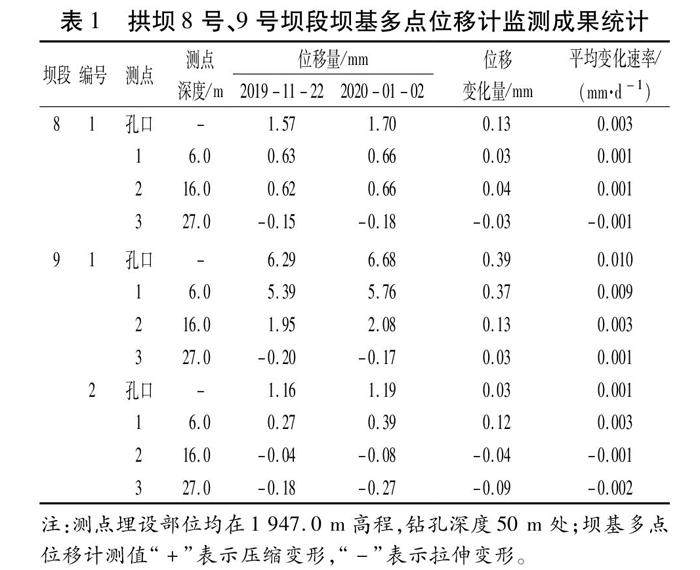

为了研究杨房沟水电站拱坝横缝灌浆后二次张开原因,采用应力状态分析、温度统计分析、施工干扰分析等方法,对拱坝横缝接缝灌浆灌后二次张开较大的9号横缝进行分析研究。并据此采取了科学合理的补灌处理方案。补灌后检查孔钻孔取芯、压水试验及钻孔全景图像检测的结果表明:接缝灌浆质量良好,灌浆效果满足设计及规范要求。(剩余4834字)
