3000吨级四喷嘴水煤浆气化装置运行总结

  • 打印
  • 收藏
收藏成功


打开文本图片集

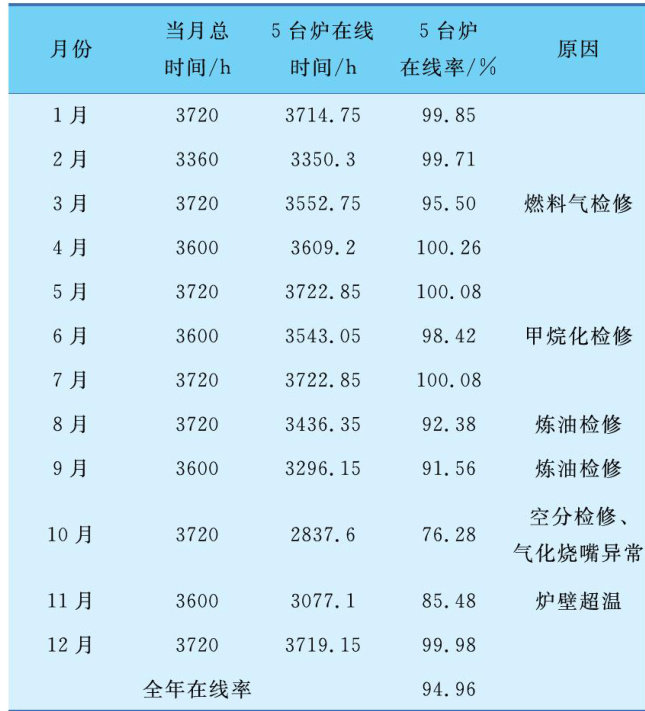

恒力2000万 Δt/a 炼化一体化项目位于省市长兴岛临港工业园区,是国家对民营企业开放的首套重大民营炼化项目,也是新一轮东北振兴的战略项目。项目建设以450万 Δt/a 芳烃联合装置为核心的2000万 Δt/a 炼油装置、化工装置和公用工程、辅助生产设施及码头工程。项目于2017年4月底开工建设,2018年12月投料开车,2019年3月24日打通生产全流程,5月17日全面投产,刷新了同行业同体量项目最快建设纪录。(剩余4983字)
